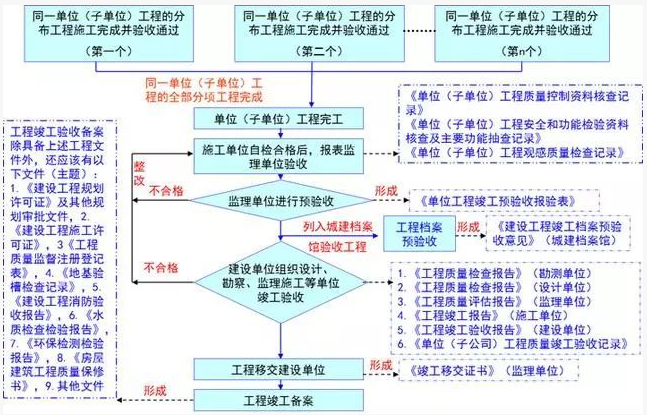

竣工驗收作為建設工程項目的最后一環,常常會因為資料的問題而導致驗收工作無法進行。希望以下這些內容對大家能有所幫助。


一、建筑工程竣工驗收準備工作


1、工程竣工預驗收(由監理公司組織,建設單位、承包商參加):工程竣工后,監理工程師按照承包商自檢驗收合格后提交的《單位工程竣工預驗收申請表》,審查資料并進行現場檢查;項目監理部就存在的問題提出書面意見,并簽發《監理工程師通知書》(注:需要時填寫),要求承包商限期整改;承包商整改完畢后,按有關文件要求,編制《建設工程竣工驗收報告》交監理工程師檢查,由項目總監簽署意見后,提交建設單位。

2、工程竣工驗收(由建設單位負責組織實施,工程勘察、設計、施工、監理等單位參加):

(1)承包商

a、承包商編制《建設工程竣工驗收報告》 監理公司建設單位。

b、工程技術資料(驗收前20個工作日); 監理公司(5個工作日內)

(2)監理公司:編制《工程質量評估報告》

(3)勘察單位:編制質量檢查報告

(4)設計單位:編制質量檢查報告

(5)建設單位

a、取得規劃、公安消防、環保、燃氣工程等專項驗收合格文件。

b、監督站出具的電梯驗收準用證。

C、提前15日把《工程技術資料》和《工程竣工質量安全管理資料送審單》交 監督站(監督站在5日內返回《工程竣工質量安全管理資料退回單》給建設單位)。

d、工程竣工驗收前7天把驗收時間、地點、驗收組名單以書面通知監督站。


房屋建筑工程竣工驗收應當具備的條件

1、完成房屋建筑工程設計文件和合同約定的各項內容;

2、有完整的技術檔案和施工管理資料;

3、有工程使用的主要建筑材料、建筑構配件和設備的進場試驗報告;

4、有勘察、設計、施工、監理等單位簽署的質量合格文件;

5、有施工單位簽署的工程保修書。


建筑工程竣工驗收監督(由監督站操作)

1、監督站在審查工程技術資料后,對該工程進行評價,并出具《建設工程施工安全評價書》(建設單位提前15日把《工程技術資料》送監督站審查,監督站在5日內返回《工程竣工質量安全管理資料退回單》給建設單位)。

2、監督站在收到工程竣工驗收的書面通知后(建設單位在工程竣工驗收前7天把驗收時間、地點、驗收組名單以書面通知監督站,另附《工程質量驗收計劃書》),對照《建設工程竣工驗收條件審核表》進行審核,并對工程竣工驗收組織形式、驗收程序、執行驗收標準等情況進行現場監督,并出具《建設工程質量驗收意見書》。


建筑工程竣工驗收備案(由建設單位操作)

備案準備的資料

1、《建設工程竣工驗收報告》

2、下列文件:

(1)、施工許可證;

(2)、施工圖設計文件審查意見;

(3)、工程質量評估報告;

(4)、工程勘察、設計質量檢查報告;

(5)、市政基礎設施的有關質量檢測和功能性試驗資料;

(6)、規劃驗收認可文件;

(7)、消防驗收文件或準許使用文件;

(8)、環保驗收文件或準許使用文件;

(9)、有監督站出具的電梯驗收準用證及分部驗收文件;

(10)、燃氣工程驗收文件;

(11)、《建設工程質量保修書》;

(12)、法規、規章、規定必提供的其他文件。


建筑工程竣工驗收備案程序

1、建設單位向備案機關領取《房屋建設工程和市政基礎設施工程竣工驗收備案表》。

2、建設單位持加蓋單位公章和單位項目負責人簽名的《房屋建設工程和市政基礎設施工程竣工驗收備案表》一式四份及上述規定的材料,向備案機關備案。

3、備案機關在收齊、驗證備案材料后15個工作日內在《房屋建設工程和市政基礎設施工程竣工驗收備案表》上簽署備案意見(蓋章),建設單位、施工單位、監督站和備案機關各持一份。


組織現場驗收的主要內容

(1) 整個建設項目已按設計要求全部建設完成,符合規定的建設項目竣工驗收標準,并經監理單位認可簽署意見后,向業主(總包方)提交“工程驗收報告”,然后由業主(總包方)組織設計、施工、監理等單位進行建設項目竣工驗收,中間竣工已辦理移交手續的單項工程,不再重復進行竣工驗收。

(2) 業主(總包方)組織勘察、設計、施工、監理等單位按照竣工驗收程序,對工程進行核查后,應做出驗收結論,并形成“工程竣工驗收報告”,參與竣工驗收的各方負責人應在竣工驗收報告上簽字并蓋單位公章。


建筑工程竣工驗收程序

1、住建部門受理建筑工程消防驗收申報時,應查驗下列資料:

(1)《建筑工程消防驗收申報表》;

(2)建筑消防設施技術測試合格的報告;

(3)《建筑工程消防設計審核意見書》及相關批復文件;

(4)竣工圖;

(5)消防工程施工安裝單位資格證書及施工安裝、調試記錄,消防產品相關證書、出廠合格證,隱蔽工程記錄,設計、施工變更內容記錄等資料;

(6)各項消防安全管理制度和防火安全管理組織機構以及消防系統操作管理人員名單;

2、工程驗收的人員不應少于2人。重點工程和設有自動消防設施的工程驗收,應成立有驗收、建審、監督、戰訓等人員參加的驗收組織,并制定驗收工作方案。

3、受理驗收申報后,應在10日內組織驗收,并在驗收后7日內簽發《建筑工程消防驗收意見書》。

4、參加建設主管部門組織的選址、方案可行性論證或初步設計審查會的人員應將所提意見填入《建筑工程前期審查意見記錄表》。

5、審核人員完成審核后應及時提出審核意見,并由專人進行技術總復核。

6、對送審的建筑工程消防設計應當在規定的期限內完成審核。從收到全套設計圖紙資料之日起,一般工程應在10日內、重點工程和設有自動消防設施的工程應當在20日內發出《建筑工程消防設計審核意見書》;需要組織專家論證的, 可以延長至30日。在規定的期限內不予答復, 即為同意。

7、重點工程和設有自動消防設施的工程《建筑工程消防設計審核意見書》發出后,建審人員要督促建設單位、設計單位落實審核意見并及時反饋。

8、建審人員應定期對在建工程進行施工監督檢查, 并作檢查記錄。一般工程竣工前檢查不少于1次, 重點工程和設有自動消防設施的工程檢查不少于3次。

9、建審過程中遇有下列情況,應當進行會審并作記錄:

(1)屬于重大工程項目(由支隊界定)的;

(2)執行國家現行消防技術規范有困難需進行相應調整、變通的;

(3)建設單位選用的自動消防設施產品以及施工安裝單位的合法性需要審查的;

(4)有其它重大問題的。

10、工程項目竣工驗收前,將工程項目的有關文件資料移交驗收部門。


單位工程竣工質量初檢(專家驗收組核查)

(一)組建專家驗收組(針對商品住宅工程的分戶驗收)

1、竣工驗收組織機構必須包括下列人員:

① 建設單位:項目負責人及相關管理人員;

② 監理單位:項目總監及相關專業監理人員;

③ 設計單位:項目設計負責人及相關專業設計人員;

④ 施工(含分包)單位:項目經理及相關專業施工技術人員;

⑤ 其它有關單位(如檢測鑒定單位):項目負責人及相關技術人員。

2、參加竣工驗收人員必須具備相應資格并備齊委托手續:

①項目經理及項目總監應與施工許可信息相符;

②設計單位項目技術負責人應與設計文件信息相符(負責人變更時按③項執行);

③建設單位及其它有關單位法定代表人或主要負責人證明書、法人授權委托書及項目負責人任命書。

(二)單位工程竣工初驗程序

1、單位工程質量經施工單位預驗自檢合格后,填寫(A11《工程竣工報驗單》)上報項目監理部,申請工程竣工初驗收。

2、總監理工程師組織對工程資料及現場進行檢查驗收,并就存在的問題提出書面意見,簽發《監理工程師通知書》(注:需要時填寫),要求承包商限期整改;

3、承包商整改完畢后合格后,總監理工程師簽署單位工程竣工預驗收報驗表及《建設工程竣工驗收報告》,提交建設單位;

4、勘察、設計單位檢查并符合勘察、設計文件的要求后,勘察單位填寫《勘察文件質量檢查報告》,設計單位填寫《設計文件質量檢查報告》;

(三)單位工程初驗要求

1、單位工程初驗由監理單位組織,施工、設計和業主等單位參加。

2、對于商品住宅的,由建設單位組織專家驗收組成員進行商品住宅分戶竣工質量驗收核查;

3、參加初驗的人員應當按照各自的專業分工對工程實體進行認真檢查,尤其是對一些常見的質量問題要重點檢查。針對檢查中發現的問題提出整改要求,明確整改方案和整改期限,并形成初驗會議紀要。初驗后,施工單位應組織力量對初驗發現的問題逐條進行整改,整改完畢后,寫出整改報告。監理單位應對整改過程認真進行監督,并確認每個問題都已整改落實后,方能在整改報告上簽署意見同意竣工驗收。力爭使工程實體質量問題在初驗階段得以全部解決。

(四)單位工程竣工質量初驗應具備的條件

1、單位工程完工經施工企業預驗合格,工程基本達到竣工驗收條件;

2、所含(子)分部工程的質量均驗收合格。

3、工程質量控制資料完整。

4、主要功能項目的抽查結果均符合要求。

5、有關安全和功能的檢測資料應完整。

(五)填寫相關資料

1、單位工程質量經檢查后,填寫《單位(子單位)工程竣工驗收記錄》,《單位(子單位)工程質量控制資料核查記錄》,《單位(子單位)工程安全和功能檢驗資料核查及主要功能抽查記錄》,《單位(子單位)工程觀感質量檢查記錄》,《分部(子分部)工程驗收記錄》初驗質量核查情況;

2、對于商品住宅的,并由監理單位在《住宅工程分戶質量驗收表》中簽署驗收意見;

3、施工單位編制《建設工程竣工驗收報告》報送監理單位、建設單位簽署意見。

3、監理單位編制《工程質量評估報告》提交建設單位;

4、勘察單位編制《勘察文件質量檢查報告》提交建設單位;

5、設計單位編制《設計文件質量檢查報告》提交建設單位。


商品住宅逐套竣工質量驗收

商品住宅逐套竣工質量驗收,建設單位應在專家驗收組驗收核查合格的基礎上,報請質量監督站對商品住宅進行分戶竣工質量監督核查;商品住宅分戶質量驗收合格后,方可進行工程質量竣工質量驗收;

(一)確定逐套檢驗核查時間

1、建設單位應完成逐套檢驗程序,填寫《檢驗結果表》、《檢驗記錄表》和《商品住宅建筑質量合格證明》后方可提請質監機構進行逐套檢驗核查;

2、逐套檢驗核查可在竣工驗收前進行,也可與竣工驗收一起進行;為簡化驗收手續,正常情況下要求與竣工驗收一起進行;

3、建設單位申請逐套檢驗核查應提前5個工作日告知。申請竣工驗收前組織逐套檢驗核查的,應提交竣工驗收資料;申請與竣工驗收同時組織逐套檢驗核查的,尚應提交竣工驗收其它相關資料;4、收文窗口核對逐套檢驗資料完整性后,確定逐套檢驗核查時間

(二)逐套檢驗核查

工程質量監督機構的核查內容應包括:逐套檢驗小組成員是否按規定組成;逐套檢驗小組成員是否按規定填寫逐套檢驗記錄;逐套檢驗的內容是否存在明顯缺漏、是否按規定整改;實物抽查的結果與逐套檢驗記錄是否存在明顯差異等。

1、檢驗組織機構檢查

逐套檢驗小組應當由下列人員組成:

①建設單位項目負責人

②施工單位項目經理、項目技術負責人

③監理單位項目總監及各專業監理工程師

④依照合同約定應當參加逐套檢驗的設計單位和物業管理公司應當委派專業的人士

2、逐套檢驗內容檢查

逐套檢驗項目應包括下列工程:

①建筑、結構工程

②門窗安裝工程

③地面、墻面和頂棚面層

④防水工程

⑤空調、制冷系統安裝工程

⑥給水、排水系統安裝工程

⑦室內電氣安裝工程

⑧燃氣工程

⑨其他可能產生質量缺陷或需要逐套檢查的內容

逐套檢驗具體項目必須符合規定及《逐套檢驗方案》的要求。

3、逐套檢驗方案的檢查

逐套檢驗方案應包括下列內容:確定具體檢驗項目、檢驗數量,并制定相應的《檢驗記錄表》;確定實測實量項目的檢查部位和數量,并繪制抽查點分布圖;安排檢查工具;安排逐套檢驗日程等;

4、逐套檢驗記錄檢查

逐套檢驗記錄檢查應包括以下內容:

①簽證的完整性及簽證人員資質;

②記錄的完整性、真實性及實測數量是否符合要求;

③檢驗結論的正確性及整改和復查情況。

5、逐套檢驗結果核查

質監機構對逐套檢驗結果核查的主要采取實物抽查的方式,逐套檢驗監督實物抽查必須滿足下列要求:

①實物抽查的重點應是涉及住宅建筑工程建設強制性條文、常見質量缺陷、安全及使用功能的項目;

②實物抽查套數應不少于竣工總套數的3%且不少于5套,總數少于5套的按實際數量檢查。

③現場監督抽查位置應包含頂層、標準層、住宅首層及公共部分,抽查部位應包含:1、套內臥室、廳、廚房、衛生間、陽臺;2、公共部位的主要入口、走道、屋面、公共平臺、地下室、電氣/管道井、設備用房等;具體抽查位置和部位由監督員按相關原則隨機抽取。

④ 實物抽查應按照《逐套檢驗監督抽檢記錄表》【一】、【二】、【三】、【四】規定的項目和要求進行檢查并如實填寫《逐套檢驗監督抽檢記錄》。

(三)逐套檢驗核查通過

1、質監機構對未經核查或核查結果不符合要求的應當責令建設單位整改;

2、在逐套檢驗核查發現的問題處理完畢并接到各方責任主體共同確認的整改回復后,竣工驗收監督小組應針對發現的問題抽取不少于5套(總數少于5套的按實際數量檢查)進行復查,并將整改和復查情況記入《逐套檢驗質量監督抽檢記錄》;

3、符合下列要求,逐套檢驗核查通過

①逐套檢驗組織機構有效;

②逐套檢驗的內容符合要求;

上一篇:中評協關于《體育無形資產評估指導意見(征求意見稿)》和《資產評估專家指引第XX號——科創企業資產評估(征求意見稿)》征求意見的通知 下一篇:工程造價接活收費標準2(2021年版)

Copyright ? 2024 寶業恒(北京)土地房地產資產評估咨詢有限公司 京ICP備14013847號-1

本網站從行業工作角度出發,所載信息部分來自相關媒體,版權屬原作者所有,如有不妥,請告知,我們及時處理。

Copyright ? 2024 寶業恒(北京)土地房地產資產評估咨詢有限公司 京ICP備14013847號-1
